Gabčíkovo čaká veľká modernizácia: Nevymenia sa iba turbíny, DETAILY 10-ročných prác za stovky miliónov!

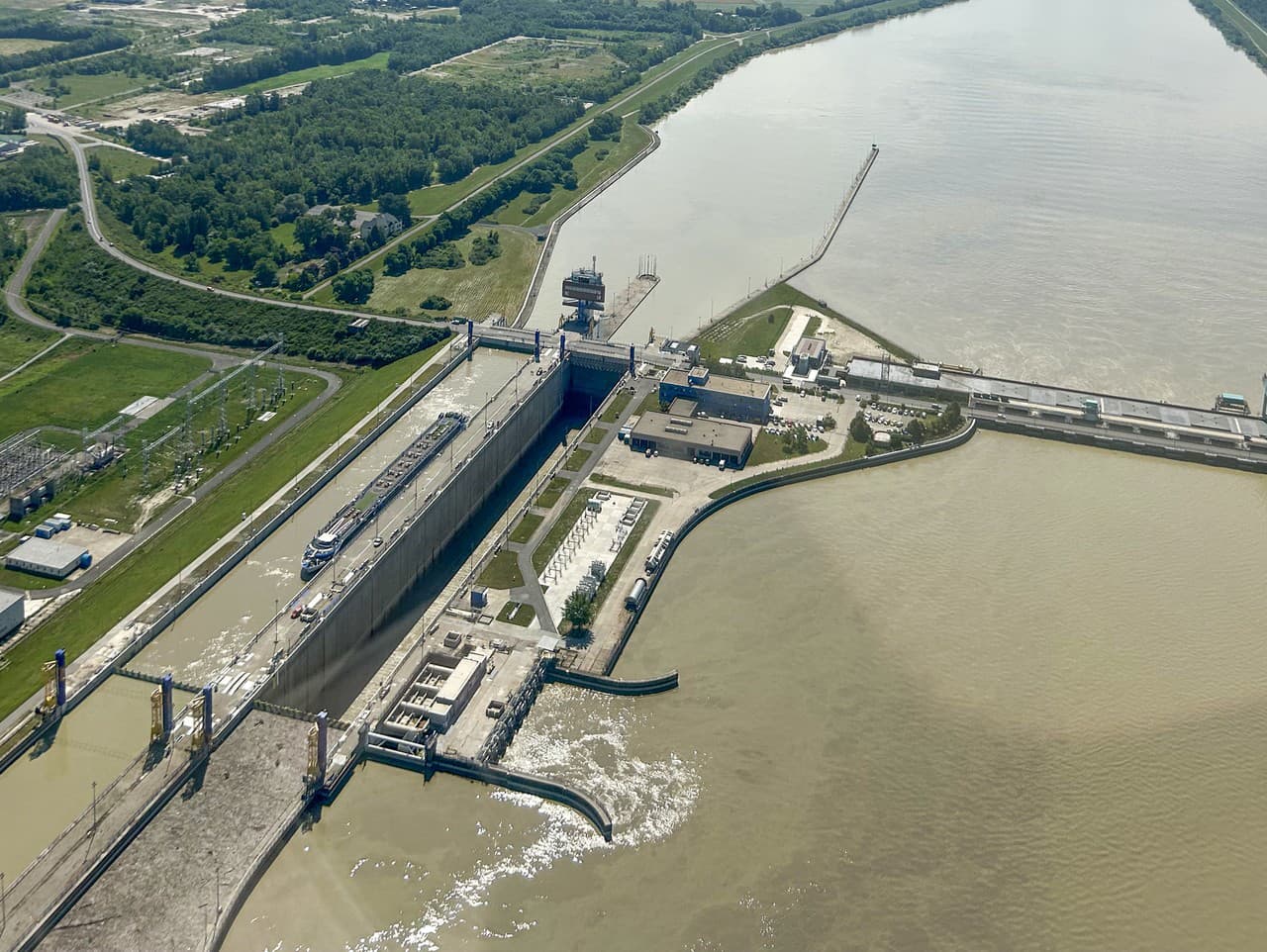

Gabčíkovo čaká najväčšia modernizácia v histórii vodného diela. Zobraziť galériu (2)
Gabčíkovo čaká najväčšia modernizácia v histórii vodného diela. (Zdroj: TASR/Martina Baumann )

GABČÍKOVO - Gabčíkovo stojí pred najväčšou investíciou vo svojej histórii. Po modernizácii za stovky miliónov eur bude najväčšia vodná elektráreň na Slovensku modernejšia, výkonnejšia, spoľahlivejšia a slúžiť nám má ďalších 30-35 rokov. Prečo bude trvať modernizácia až 10 rokov, čo všetko prejde obnovou a prečo je vodné dielo pre Slovensko také dôležité pre Topky.sk porozprával šéf podniku Vodohospodárska výstavba Peter Molda.

Ako pre Topky.sk uviedol riaditeľ podniku Vodohospodárska výstavba Peter Molda, modernizáciu už nemožno ďalej odkladať. "Na problémy s únavou materiálu nás pôvodný dodávateľ technológie upozornil už v roku 2010 a od roku 2017 sme pripravovali samotný proces modernizácie. Medzitým sa technický stav zariadení ďalej zhoršoval a pribúdali ďalšie prvky, ktoré už bolo potrebné vymeniť. Navyše dnes už máme konkrétne skúsenosti s poruchami a čoraz náročnejšie je zabezpečiť náhradné diely či servis pôvodnej technológie," opísal alarmujúcu situáciu.

Momentálne elektráreň stále bezpečne funguje, ale technológia je na hranici svojej životnosti a jej údržba je čoraz náročnejšia. "Máme za sebou konkrétne prípady porúch a niektoré zariadenia už vykazovali výrazné známky opotrebenia. Preto by som povedal, že stav je vážny z pohľadu ďalšej spoľahlivej prevádzky, nie však taký, že by elektrárni hrozilo okamžité odstavenie," uviedol.

Gabčíkovo čaká veľká modernizácia:
Zobraziť galériu (2)
 (Zdroj: Topky/Ján Zemiar)

Najvýraznejším príkladom bola podľa jeho slov dlhodobá odstávka jednej turbogeneračnej jednotky po únavovom lome na ovládacom ústrojenstve turbíny. Vibrácie tam niekoľkonásobne prekračovali maximálne hodnoty a zariadenie opakovane vypadávalo z prevádzky. Práve takéto situácie ukazujú, že pôvodná technológia už má svoje limity a jej prevádzka je čoraz náročnejšia.

Gabčíkovo má pritom veľmi význam a nie je dôležité len pri výrobe elektrickej energie. "Gabčíkovo má význam aj v období sucha, pretože pomáha udržiavať hladinu Dunaja a tým aj podmienky pre plavbu. Bez vodného diela by bola hladina Dunaja v Bratislave počas tohtoročného sucha približne o meter nižšia. Nové turbíny zároveň budú vedieť pracovať aj pri nižšom prietoku a nižšom spáde, čo nám dá väčší prevádzkový priestor," objasnil Molda.

Budúci vývoj prietokov však nemožno podľa neho presne predpovedať. "Vidíme trend dlhších období sucha, ktoré striedajú krátke a intenzívne zrážky. Preto musí byť vodné dielo pripravené na oba extrémy – na nedostatok vody aj na povodňové situácie," dodal.

Meniť sa toho bude viac, modernizácia zahŕňa už aj AI

Pri modernizácii však nedôjde len k výmene turbín. "Vymeníme všetkých osem turbín, ale zároveň aj generátory, transformátory a riadiaci systém. Súčasťou modernizácie budú aj nové a inovatívne prvky vrátane technológií umelej inteligencie. Po technologickej stránke tak bude elektráreň prakticky nová," povedal Molda. "Modernizujeme technologickú časť elektrárne, pričom samotné vodné dielo a jeho základné funkcie zostávajú zachované. Gabčíkovo bude aj naďalej plniť tri kľúčové úlohy – povodňovú ochranu, zabezpečenie plavby a výrobu elektriny. Z pohľadu technológie elektrárne však bude po dokončení obnovy podstatná časť zariadení nová," doplnil.

Zdôraznil tiež, že modernizácia musí prebiehať tak, aby boli všetky tri funkcie Gabčíkova zachované. "Počas obnovy bude vždy minimálne šesť turbín v prevádzkyschopnom stave. Už povodeň v septembri 2024 ukázala, že aj so siedmimi turbínami dokážeme takúto situáciu zvládnuť. Zároveň však musíme až do výmeny poslednej turbíny udržiavať v prevádzke aj pôvodnú technológiu," uviedol.

Po dokončení počítajú s tým, že Gabčíkovo bude môcť spoľahlivo fungovať ďalších približne 30 až 35 rokov.

Práce majú trvať až 10 rokov, šéf Vodohospodárskej výstavby však vysvetľuje, že modernizáciu ôsmich turbogeneračných jednotiek nie je možné urobiť naraz. "Turbíny sa budú vymieňať postupne, aby elektráreň mohla počas celého obdobia naďalej fungovať. Prvá turbína bude dodaná približne po dvoch rokoch a následne bude postupne nasledovať výmena ďalších. Posledná, ôsma jednotka, by mala byť uvedená do prevádzky približne o desať rokov. Dovtedy musíme zároveň udržať v prevádzkyschopnom stave aj pôvodnú technológiu," vysvetlil.

Modernizácia má vyjsť celkovo na 465 miliónov eur a realizovať ju bude rakúska spoločnosť Andritz Hydro v konzorciu so slovenskou firmou VUJE. Minister životného prostredia Tomáš Taraba (nom. SNS) už vopred avizoval, že na rekonštrukciu nebude treba vyčleniť peniaze zo štátneho rozpočtu. Štátny podnik Vodohospodárska výstavba si podľa jeho slov na projekt zarobila, navyše naň dostala dotáciu z Modernizačného fondu Európskej únie. "Zmluva umožňuje za určitých okolností úpravu ceny, napríklad v prípade výrazného rastu cien ocele alebo medi. Na druhej strane však zmluva chráni aj nás. Ak dodávateľ nedodá deklarovaný výkon alebo nesplní dohodnuté technické parametre, hrozia mu sankcie od 500-tisíc až do desiatich miliónov eur. Výsledná cena preto bude závisieť aj od vývoja okolností počas realizácie projektu," dodal Molda.



Viac o téme: TurbínyVodné dieloModernizáciaGabčíkovoVodohospodárska výstavbaPeter Molda
